林邊佳冬淹水復建成果與檢討
2009/12/15

  林邊、佳冬地區於莫拉克颱風災後成為一個被水土所淹沒的鄉鎮,除了表面的土石外,所有建築物內與地下的雨水、污水管線全部被淤泥塞滿,在全身脈絡不通的情形下,面臨了水災與傳染病之威脅。

  重建會陳振川副執行長表示,重建會於98年8月15日成立,積極推動辦理各地災區救災搶修及復建工作,於8月25日成立「林邊及佳冬地區淹水問題專案小組」,召集跨部會會議,擬定策略方向及解決方案,並於8月31日成立「林邊、佳冬前進辦公室」進駐災區,召集中央及地方政府各單位組成工作小組,密集舉行工作檢討會議,督導復建進度及協調解決問題,以儘速恢復居民原來乾淨優質的生活環境,減少未來颱風暴雨來襲時淹水風險,並建立緊急疏散撤離避災機制為目標。

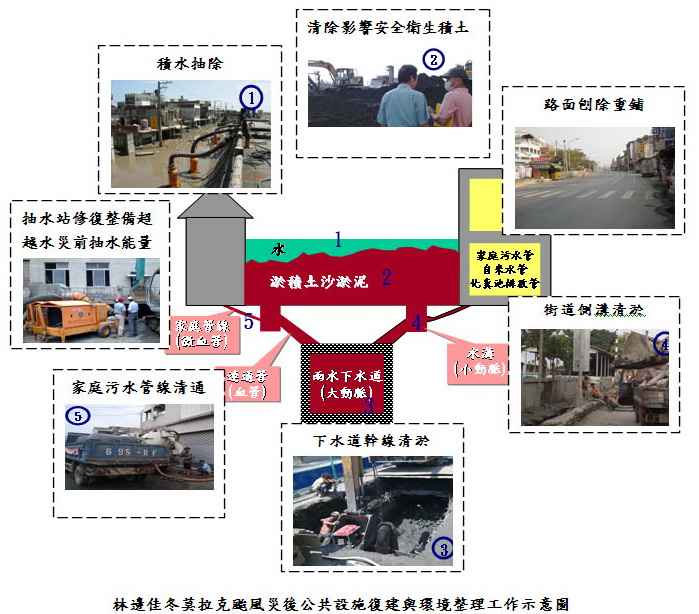

  本次莫拉克颱風救災復建工作,國軍投入在林邊佳冬地區的兵力達26.6萬人次,將近全國國軍總動員數的一半,可見本災區復建的困難與工作量龐大。林邊佳冬地區家園復建工作依據屏東縣政府原來的估算,預計需要4個月才能完成,但經過全體工作團隊努力搶進,總統與院長多次來到災區視察鼓勵,至9月底僅花了50天即完成復建工作,包括緊急疏通林邊溪淤砂導正了水流,清除民房與街道上對安全與衛生有影響的積土,清通了下水道幹線、街道側溝與家庭污水管線,修復重鋪了街道路面等,順利完成各項公共設施與環境清理工作,並完成擬定「因應颱風豪雨淹水居民撤離應變計畫」與緊急疏散撤離演練順利成功,總體檢查成效良好,使災區環境早日復原,及時迎接隨之而來的芭瑪颱風挑戰,沒有再造成其他損失。災後原本居民最擔心環境衛生的問題而有撤村遷離家園的疑慮,在工作團隊積極趕工完成清通所有家庭污水管線、下水道幹線與街道側溝,並完成清除影響安全與衛生的民房與街道積土後,從家園重建工作開始至今,都沒有發生疫情問題,整體衛生維護工作處理成功得當,化解了居民對環境衛生及遷離家園的疑慮,而且重建工作進度未受影響仍依預定邁進,團隊同仁的辛勞付出值得鼓勵。

  在中秋節前夕9月30日晚間,陳副執行長代表中央特別準備了中秋月餅與各部會、縣府及鄉公所全體工作團隊一同分享,並於會議中表示,中央在第一時間成立專案小組與前進辦公室進駐林邊佳冬地區,與地方政府工作團隊在災後的關鍵時刻內,召開超過20務會議,不分日夜戮力辦理搶修與復建工作,大幅降低了林邊、佳冬地區二次災害的風險,並在不撤村遷離家園的嚴峻條件下,迅速恢復居民往日生活環境秩序,在莫拉克颱風災後重建工作上寫下一頁可貴的紀錄。屏東縣曹啟鴻縣長也在會中表示,重建會前進辦公室工作團隊,集合了能協調、肯做事的同仁,每日追蹤復建工作進度並順利進展完成,感謝中央各單位的努力辛苦。

  陳振川副執行長強調,從莫拉克颱風造成的災損與繁重的救災復建工作經驗中,大家應該深刻體會國土保育的重要性,未來在生活必須範圍中應避開環境敏感地區,順應自然取得平衡,並牢記防災重於救災觀念,落實各項防災與緊急救災整備工作,將災損風險降至最低。
